BIM 2급(토목) 공개문제 4회 1번 문제 중 정지 작업에 관하여 질문드립니다
질문유형 온라인강의 > 토목 BIM운용전문가 2급자격 > 채재현
글쓴이 박*민 등록일 2025.10.22 답변상태 답변완료
  •  등고선을 활용하여 3D 지표면 (3D)의 원자반을 작성합니다. >> 이 말에 의도가 [도구공간/지표면/지표면 작성]의 과정을 통해 3D지형을 생성하면 되는게 맞는지 궁금합니다.



    또한,

    정지면은 40m 표고값으로 정지작업 수행 >> 이 부분에 관한 내용도 잘 모르겠습니다.



    인강은 관련 부분 (24강)을 3회 정도 보고, 책에 관련된 부분을 보았지만 이 부분에 관하여  갈피를 못 잡고 있습니다.



  • 채재현 |(2025.10.23 18:28)

    안녕하세요. 채재현입니다.

    아래와 같이 답변드립니다.



    1.답변

    등고선(레이어: 7111, 7114)을 활용하여 3D 지표면(3D TIN Surface)의 원지반을 작성할 수 있습니다.

    Civil 3D에서 도구공간 → 지표면 → 지표면 작성 → 등고선 선택 순서로 진행하면 3D 지형을 생성할 수 있습니다.





    2. 답변

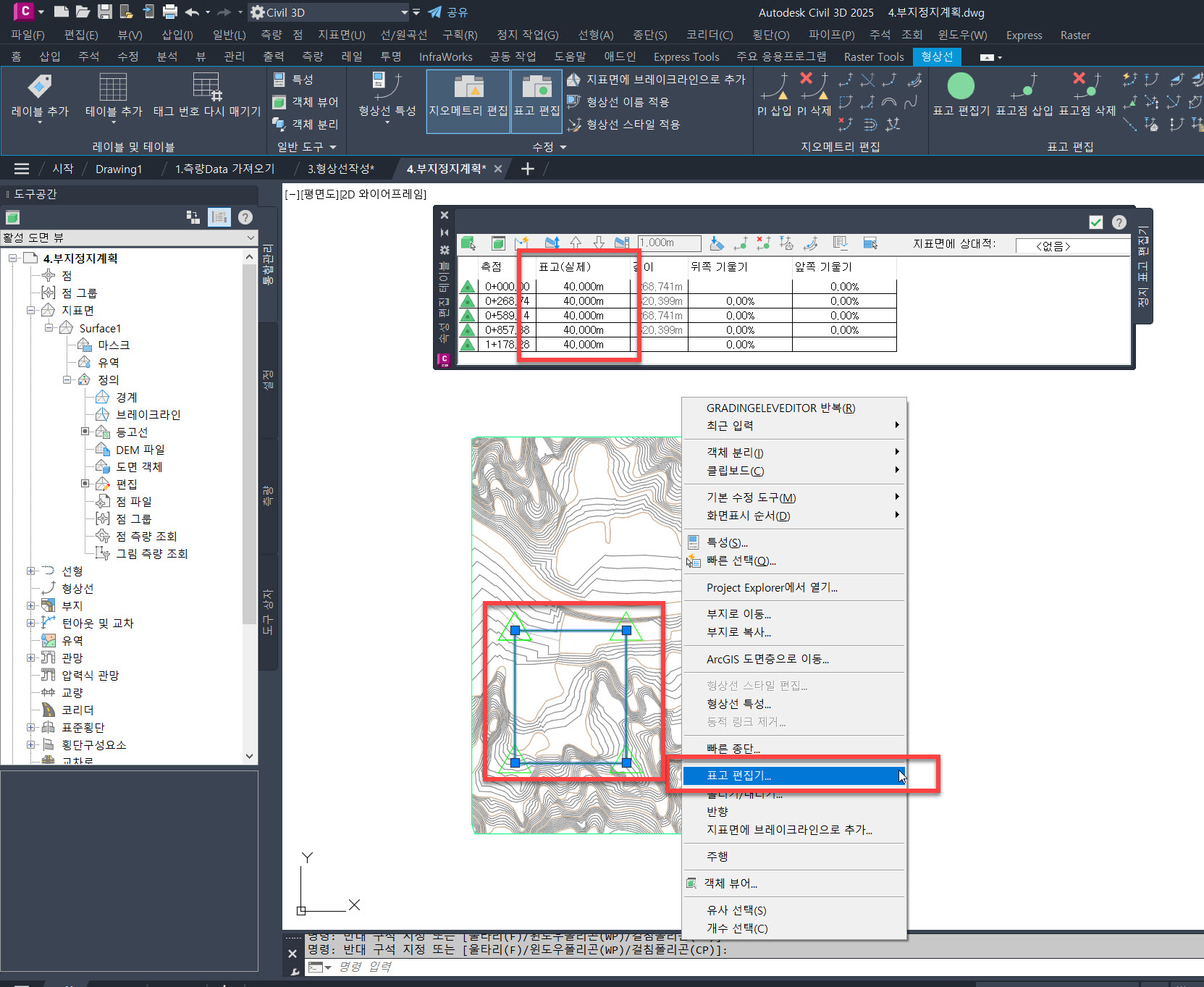

    정지작업은 형상선이 필요합니다. 따라서 온라인 강의에서는 폴리선을 형상선으로 변환한 후, 해당 형상선에 높이(표고)를 지정하여 정지작업 교육을 진행했습니다.



    공개문제도 동일한 방식으로, 폴리선을 형상선으로 변환 → 높이값(예: 40m) 지정 → 정지작업 실행 순으로 수행하시기 바랍니다.
